隧道施工技术交底样本收集,详情请点击下面的栏目卡。私函取得
交底目录
钢拱架加工技术交底
格栅拱架加工
锚杆加工技术交底
小导管加工技术交底
二次衬砌钢筋加工
CRD法开挖施工技术交底
双侧壁开挖施工技术交底
全断面开挖施工技术交底
全断面爆破施工技术交底
微台阶开挖施工技术交底
三台阶开挖施工技术交底
高级大管棚施工技术交底
高级锚杆施工
高级小管棚施工
防水板铺设
中埋止水带安装
止水带安装技术交底
中心排水管安装技术交底
侧拱墙盲管安装技术交底
拱脚纵向排水管安装技术交底
主支撑技术交底
钢筋网铺设技术交底
钢筋网安装技术交底
喷射混凝土
砂浆锚
上台阶垂直拱
锁脚锚
锁脚锚管
中、下台阶垂直拱
空心灌浆锚
纵向连接钢筋
三步开挖安全技术交底
双侧壁开挖安全技术交底
台阶法施工技术交底
分支开挖法技术交底
防水层施工技术交底
全断面法施工技术交底
隧道洞口及洞口施工技术交底
隧道风、水、 电力及通风防尘
隧道仰拱及找平层施工
隧道防排水施工
隧道衬砌侧墙施工
变压器硐室施工
仰拱及仰拱填筑混凝土浇筑
仰拱钢筋加工及安装
侧墙基础施工
拱墙钢筋加工及安装
拱墙衬砌混凝土浇筑 199平泉隧道
199隧道洞口土方及护拱施工衬砌拱墙施工199ⅴ级围岩开挖及初期支护施工1991,总体施工方法199XX隧道XX里程岩层破碎,节理裂隙发育,涌水量较大。 隧道掌子面开挖采用超前小导管支护、CRD法和人工风镐结合机械开挖。CRD法是大跨度软弱围岩隧道的一种施工方法。首先开挖隧道一侧的一个或两个部分,然后开挖隧道另一侧的一个或两个部分,以完成地下连续墙施工。主要应用于深埋软岩、浅埋及偏压五类围岩地段的施工。仰拱、仰拱回填和拱墙衬砌应及时跟进仰拱与工作面的距离控制在40米以内,拱墙与工作面的距离控制在60米以内。2,工艺描述
简要施工工艺如下:
配备先进的导管支架→开挖①,拱架搭设,C25钢纤维混凝土喷射→开挖②,然后拱架搭设,C25钢纤维混凝土喷射→开挖③,拱架搭设,C25钢纤维混凝土喷射→开挖④,然后拱架搭设,C25钢纤维混凝土喷射→仰拱施工→填筑施工→下一循环
"CRD法"分步施工流程见施工方法示意图。
步骤的施工顺序和工作内容如下:
A,利用上一循环架设的钢架在隧道侧壁施工ф42小导管和ф22水平锚杆超前支护;b、机械开挖(1)、人工配合修复;c、必要时喷5厘米厚混凝土封闭面;d、施作(1)先导坑周边的初期支护和临时支护,即初期喷4cm厚混凝土,架设钢架和I18临时钢架,并设置锁脚螺栓,安装I18横撑;e、安装径向锚杆后,重新喷射混凝土至设计厚度;F、滞后部分(1)一段距离后,机械开挖部分(2),人工配合修复,必要时喷5cm厚混凝土封闭工作面,先喷4cm厚混凝土,后延式钢架和I18临时钢架,安装锁紧螺栓,安装I18横撑,喷混凝土至设计厚度后钻径向螺栓;g、落后第2部分一段距离后,机械开挖第3部分,人工配合修复,并在导向坑周围进行初期支护,步骤与第1部分相同;h、落后第3部分一段距离后,机械开挖第4部分,人工配合修复,并在导向坑周围进行初期支护,步骤与第2部分相同;在落后第4部分一段距离后,第5部分将进行机械挖掘和人工修复。j、隧道底部外围部分初喷4厘米厚混凝土;k、延伸ⅰ18临时钢架,喷射混凝土至设计厚度;l、拆除下部横撑,安装钢架仰拱装置,使其合拢成一圈;m、根据监测测量结果的分析,待初始支撑收敛后,拆除I18临时钢架和上部临时横撑

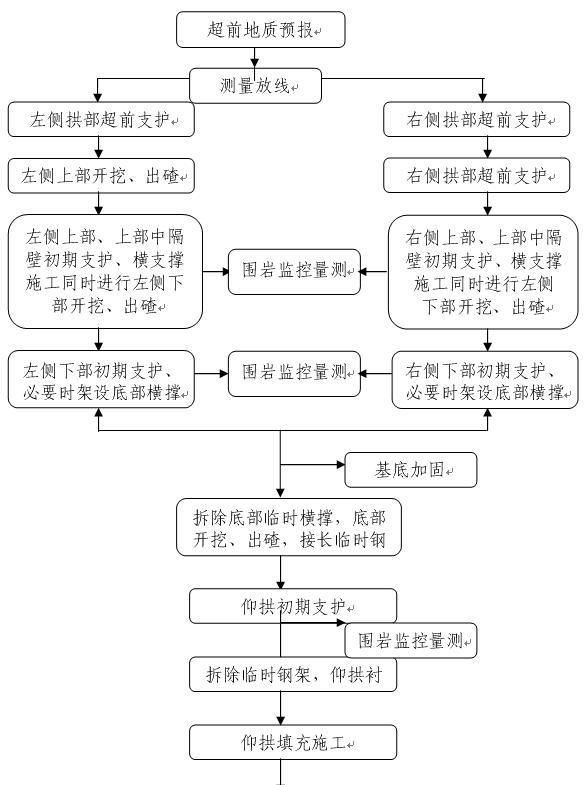

CRD法施工工艺流程图

3、测量放线
测量组应事先制定测量计划,中线、标高便于施工控制,计算出中线和各里程标高开挖和支撑垂直拱时,严格控制拱的间距、垂直度、宽度、高度等。;尽可能将主隧道两侧的拱调整到相同的里程法线,以便连接上拱。为保证二次衬砌的厚度,应根据开挖支护断面的大小严格控制标高和净空,以防止拱沉降的初期支护侵入二次衬砌的净空。
4和施工监测
测量队严格按照设计要求测量拱顶下沉和周边收敛位移。通过监测测量的信息反馈,及时调整支护参数,确保衬砌结构的安全

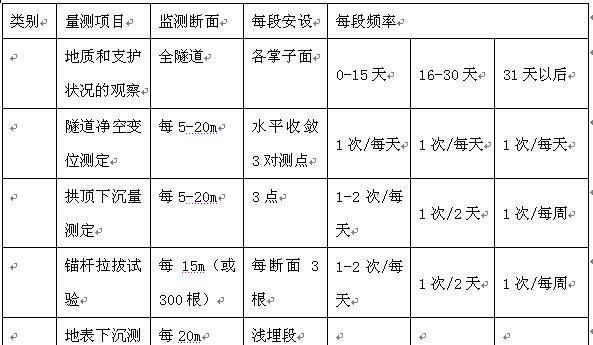

监测测量项目及频率表

监测测量注意事项
①为获得开挖后围岩早期状态变化数据,各测点应尽可能靠近开挖面布置,初读数应在开挖或爆破后24小时内或下次爆破前进行。
②周边收敛、拱顶下沉和地表下沉的所有测点应尽可能分段布置,以利于测量结果的协调分析和综合应用测量
③时,应将钢尺拔出并停放10分钟,使钢尺温度与环境温度的差值基本一致。下半部靠近上半部测量部开挖,测量频率适当增加。整个施工过程必须严格监控并经常测量。
④如果测点日变形率超过5毫米/天,立即召开四边形接触会议,讨论支架的更换和加固当施工因开挖过程中的其他因素而中断时,应在隧道表面喷混凝土。
5、开挖施工注意事项
(1)为确保施工安全,上导坑(1)和(3)开挖循环进尺控制在1钢架间距,下段(2)和(4)开挖可根据地质条件适当加大,第(5)段仰拱开挖长度根据监测测量结果和地质条件综合确定,一般不超过6m
(2)中间支撑系统的拆除中间支撑系统的拆除时间应考虑其对后续过程的影响,并由围岩监测和测量确定。
(3)只有在围岩变形达到设计允许范围且拆除的安全性得到严格验证后,才能进行拆除。
(4)同时,应注意后续操作的及时跟进。
5]如果围岩稳定条件符合设计要求,在仰拱混凝土浇筑前可一次性拆除临时支撑,一次性拆除长度根据仰拱浇筑长度确定
[6]当拆除隔壁的混凝土时,必须防止对主支撑系统的大振动和干扰。
(7)风镐可用于自上而下逐根拆除钢支撑间的喷射混凝土,以及临时支撑与初期支撑连接处附着在钢架上的喷射混凝土,临时钢构件采用气焊燃烧。
(8)开挖过程中的手动和机械配置应根据断面尺寸进行配置,以确保现场施工
6、质量保证措施
(1)开挖要严格控制超挖和欠挖,严格控制周边眼距;
2目加工孔外,无虚焊漏焊,网格间距误差为1cm,所有焊渣应及时剔除;
(3)喷射混凝土必须满足设计和规范要求。喷射混凝土的厚度不得小于设计厚度。超挖部分必须用喷射混凝土找平,不得有孔洞。
(4)所有原材料在使用前必须经过试验;
7、文明施工等
(1)开挖作业队的文明施工措施应执行工区文明施工的有关规定;
2质量检验工程师负责填写施工过程中的日常质量检验报告。施工过程中存在的问题应及时反馈给施工工程师。施工工程师应补充披露缺陷,但必须报总工程师审查和批准。
(3)加强排水工作,确保工作面无积水
