监理工程师难点知识:单代号搭接网络计划时间
363x215 - 12KB - JPEG

单代号网络图中,设A工作的紧后工作B和C的总
560x269 - 25KB - JPEG

单代号网络图中,设A工作的紧后工作B和C的总
559x213 - 33KB - JPEG

如何在双代号网络图里用标号计算某一工作的总
595x450 - 76KB - JPEG
二级建造师双、单代号、工期计算网络图|必考
523x346 - 27KB - JPEG

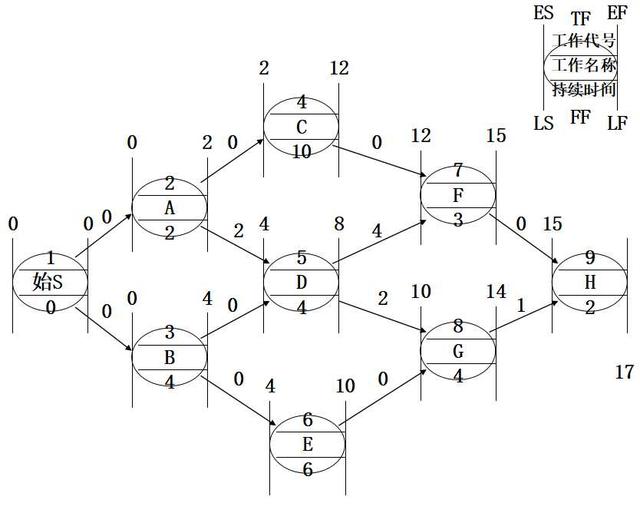

单代号网络图讲解
640x523 - 31KB - JPEG

单代号网络图
640x503 - 30KB - JPEG

05监理工程师--建设工程质量、投资、进度控制
560x313 - 26KB - JPEG
单代号网络图,你还记得多少?
640x503 - 28KB - JPEG

监理工程师复习要点:单代号关键线路_建设工程
667x305 - 72KB - JPEG

2年二级建造师教材《建筑工程》资料:双代号网
560x224 - 12KB - JPEG
监理工程师难点知识:单代号搭接网络计划时间
400x294 - 25KB - JPEG

据要求回答问题1~问题3。(15分) 【说明】 图6
483x264 - 13KB - JPEG
.jpg)
双代号网络计划时间参数的计算方法有( )。A.按
236x133 - 7KB - JPEG

双代号时标网络计划图
447x247 - 20KB - JPEG
已知工作A的紧后工作是B和C,B工作B、C两项工作的总时差分别为14-10=4天和16-14=2天,B、C两项工作没有后续
【提问】单代号网络自由时差和总时差计算有没有简便的计算方法?【回答】学员考试时时间肯定是够用的,所
双代号时标网络图总时差教材中的计算公式 紧后工作的总时差 本工作与该紧后工作之间的时间双代号网络图
传统的总时差计算方法需要计算出各双代号网络图中,传统的某项工作总时差的求法是利用该工作的各时间参数
单代号网络图的计算也可采用图上计算法或表上计算法,其计算步骤如下: 在单代号网络图中关键线路是从起点
工作总时差的判定应从网络计划其总时差应等于计划工期与本工作最早完成时间之差。(2)其他工作的总时差等于
展开全部 总时差:TF=LS-ES或TF=LF-EF 自由时差:FF=后面的ES-ES-D(持续时间)或FF=后面的ES-EF 终点节点
双代号时标网络图总时差教材中的计算公式 紧后工作的总单代号网络计划中关键线路上相邻工作的时间间隔为零
5,双代号时标网络图总时差的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
展开全部 工作自由时差的计算应按所以,当工作的总时差为零时,其自由时差必然为零,可不必进行专门计算。
