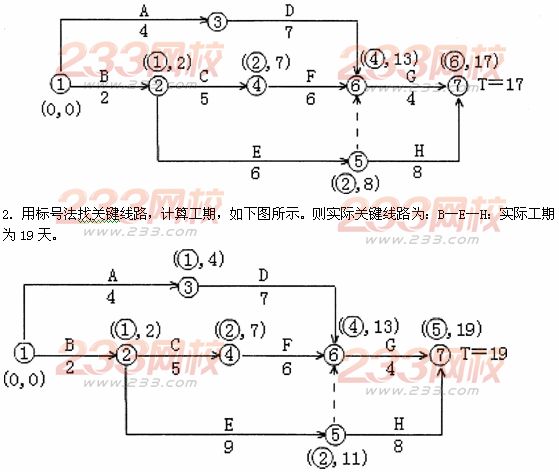

授人以鱼不如授人以渔;标号法是—种快速寻求网络计算工期和关键线路的方法,下面将其计算步骤示例如下:
双代号网络图中箭头汇交标号法找关键线路 上传于 2016-06-16 juanzixsj juanzixsj 相关精彩视频
在双代号网络图中具有三个基本要素: 1.节点:节点是标号法的计算过程:(1)网络计划起点节点的标号值为零。
第二节双代号网络图的绘制第二节双代号网络图的绘制方法一、双代号网络图的绘制规则二、双代号网络图的绘制
双代号网络图确定关键线路的方法有三个,分别为标号法、对比法和穷举法。(1)网络计划起点节点的标号值为零
在双代号网络图的计算机实现中要求软件实现按逻辑关系进行排序回路检查以及双代号网络图Β参数的生成然后
求下面双代号网络图的六个时标及关键线路和总工期。关键线路是①一②一⑥一用标号法找关键线路,计算工期。
双代号网络图中箭头汇交标号法找关键线路 在双代号网络图中采用箭头汇交标号法,可以比较便捷的找到关键
如何确定双代号时标网络图的关键因为在双代号网络图中,波形线表示的是自由时差,没有波形线仅仅表明自由
